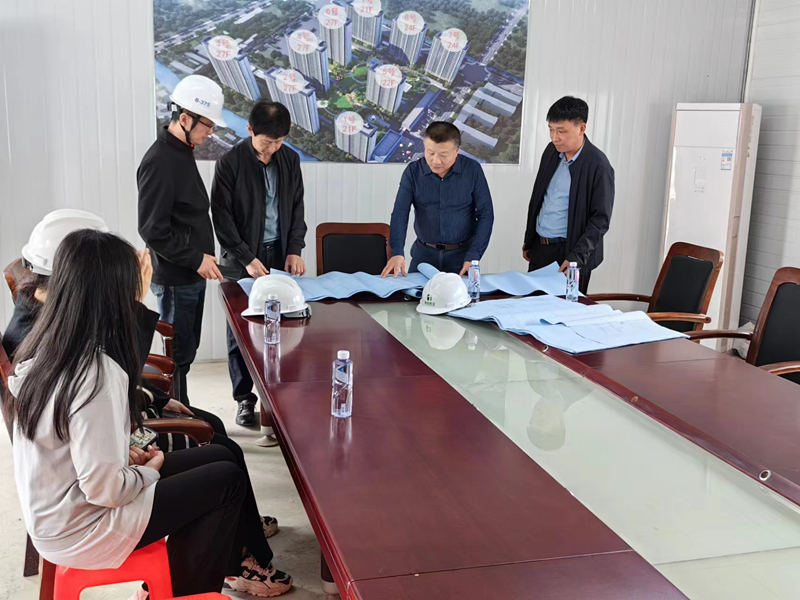

返回列表為確保履行好出資人職責,保障同心南苑安置房建設按時序推進,5月26日下午,通匯公司規劃部深入項目現場,查看安置房建設進度及相關臺賬資料。同心南苑工程項目經理全程陪同,并對工程概況及進度做了詳細說明。

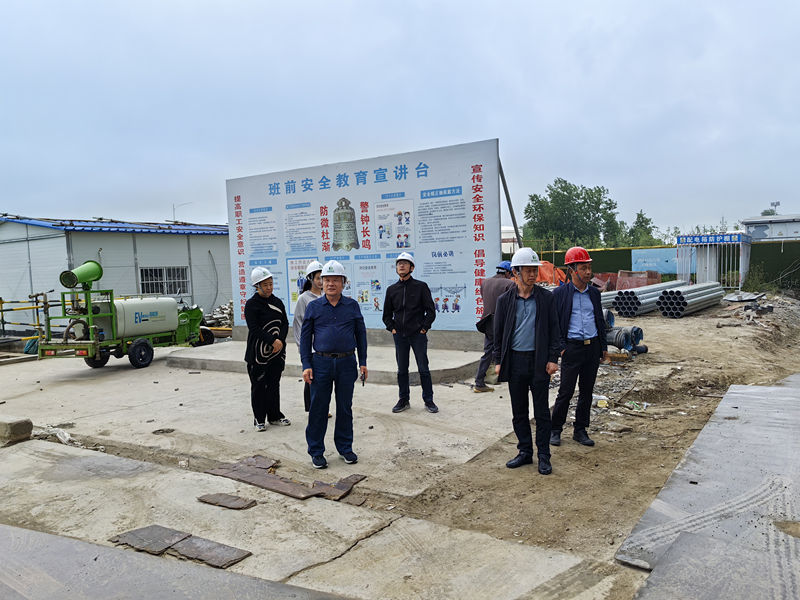

檢查組要求,項目負責人要時刻不放松地抓好工程質量與安全管理,認真落實安全生產責任制,遵守安全生產規章制度,增強工作的責任感,同時各工地項目負責人切實做好施工安全防護及施工人員安全教育培訓工作,提高安全意識,確保安全生產“零事故”。
同心南苑安置房項目是全市重點工程之一,位于鹽城市亭湖區新興鎮同心村鎮北路南側,人民北路東側,幸福路西側,占地約70畝,總建筑面積約17萬平方米,安置房共計1120套,其中我集團將回購358套。該項目于2022年12月20日開工建設,目前已完成封頂,計劃于年底前基本完成小區室內裝修、室外綜合管網及小區內道路綠化的建設,于2024年完成交付驗收工作。
此外,我集團還負責城北地區同心西苑、榮沁苑、和美尚苑、金麟府四個安置房小區共計2124套安置房的回購工作。通匯公司將認真落實集團指示精神,做到深入建設一線,實時掌握安置房建設進度,并嚴格按約定的付款節點撥付回購資金,確保履好國有企業責任。
